深圳至中山跨江通道東接深圳,西連中山、廣州南沙,是粵港澳大灣區又一世界級橋、島、隧、水下互通集群工程。深中通道主體工程施工沉管預制內容包括:沉管陸上縱移、高流動性自密實混凝土澆筑、 一次舾裝及水上縱橫移等主要工序。
沉管預制工作在珠海桂山島沉管預制工廠進行,采用流水線預制,工廠設生活區、 辦公區、生產區,設置一條預制生產線,每個月可生產一個標準管節,生產流水線設置卸駁區、 澆筑區,淺塢區、深塢區、塢外水域等。
本視頻為施工工藝視頻,視頻時長4分25秒,涉及鋼殼卸駁、鋼殼澆筑、 一次舾裝及灌水橫移等施工流程。
視頻由我司動畫部門制作,我司動畫部成立10多年,制作項目動畫多達兩百個,包括報獎動畫、投標動畫、施工動畫、設計匯報視頻、企業宣傳片等。
施工流程
一、鋼殼卸駁
鋼殼重約12000噸,通過駁船運送至預制廠,由轉運臺車從船上轉運至卸駁區,并卸載放置在已完成筋條無源支墩上。
卸駁完成后,轉運小車的液壓千斤頂開始工作,頂升鋼殼,在動力驅動下,小車沿軌道按指定速度前進,將鋼殼送往澆筑區。
二、鋼殼澆筑
鋼殼由轉運小車運送至澆筑區,通過體系轉換,鋼殼由澆筑區的無源支墩支撐。
攪拌站,采用全自動計量及運行監控系統。罐車將混凝土從攪拌站運送到澆筑區,并通過拖泵輸送至布料機。
布料機通過智能控制系統,自動識別下料控,并通過液面監測系統,測量混凝土面高度,實時傳送給監控中心,計算澆筑速度,控制下料高度、澆筑速度。

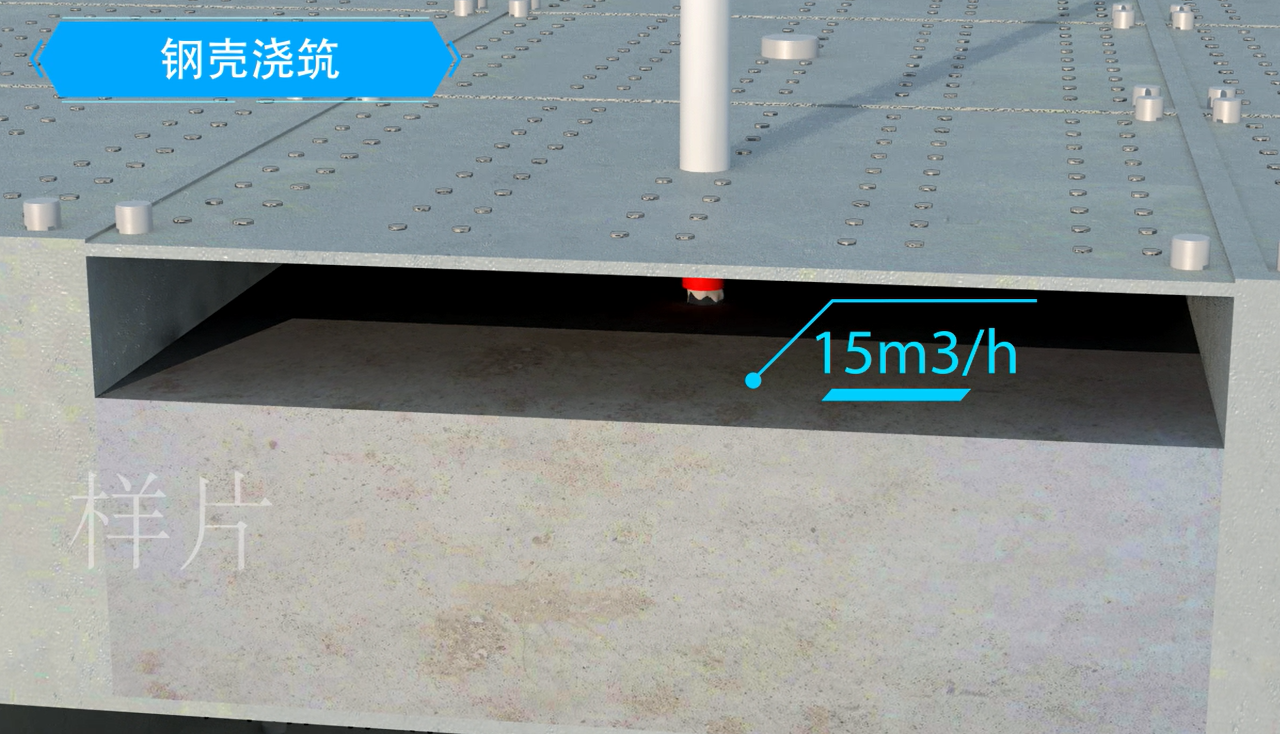

初期混凝土澆筑速度為30m³/h,混凝土液面距倉格頂部約20cm時,采用15m³/h
下料管、排氣管內混凝土液面高度,達到30厘米時,停止澆筑。
澆筑順序按照底板,墻體,頂板依次進行。均采用對稱,均衡澆筑,以滿足鋼殼結構需要,及避免水化熱影響周邊倉格。
混凝土澆筑完成后,轉運小車千斤頂頂升沉管。將沉管運送至一次舾裝區。
三、一次舾裝
體系轉換后,在一次舾裝區完成沉管的一次舾裝工作,包括內部壓載水箱安裝、裝配式端封門安裝以及GINA止水帶安裝,壓載水箱由型鋼及木板組成,端封門由型鋼及鋼板組成,過程中采用吊機對端封門及GINA止水帶進行安裝。
四、灌水橫移
在沉管完成一次舾裝后,關閉淺塢閘門以及深塢閘門。閘門關閉完畢后,往塢內水域灌水,沉管開始上浮,在絞攬系統作用下,將沉管橫移至指定位置,開始塢內排水系泊,開啟深塢門,沉管在絞攬系統作用下移動至塢外安裝位置與安裝船隊接。
國道108線禹門口黃河公路大橋及引道工程位于陜西省韓城市,和山西省河津市交界處,為帶動陜西、山西兩省物質文化交流和經濟發展,于原禹門口黃河公路大河大橋下游420米處,修建國道108線禹門口黃河公路大橋及引橋工程。
欖核鎮萬安泵站按照50年一遇防洪標準設計、10年一遇24小時暴雨不成災的排澇標準設計。主要建筑物有內涌拋石防沖槽、海漫段、交通橋及進水前池、主泵房、消力池、外江海漫、拋石防沖槽組成。泵站總排澇設計流量為6m3/s,配套2臺功率200kW的水泵,閘門凈寬6m。
1項目這個價值15億新臺幣的項目在位于臺灣高雄的TASCO集團工廠擴大生產馬來酸酐。CTCI機械公司進行了詳細的工程設計,TASCO是業主,管理采購和施工。這個項目面臨的主要挑戰是與現有設施一起安全地建造這座附屬工廠,以及為計劃,設計和施工制定的緊湊的兩年計劃。2解決方案使用AutoPLANT和ProStructure創建的3D數字......
近幾年,我國工程行業展開了現代化的建設革命,建筑施工由傳統勞動密集型過渡到現代工廠化、智能化建造方式,而鋼筋作為工程建設中所必須的原材料,其加工方式也同樣面臨由小型加工廠到大型智能化集中加工廠的技術升級。 工程主體結構所需的原材一般分為線材、棒材,棒材生產通用規格長度為12m和9m?,F場制作時,需要將原材進行截斷彎曲,施工現場對合理利用原材的損耗,需要在加工前對鋼筋下料長度進行套料計算。
2020年12月,我司與中鐵四局集團第五工程有限公司達成合作,負責黃木崗綜合交通樞紐工程二工區項目BIM應用的技術咨詢。黃木崗綜合樞紐站位于深圳市福田中心區東北部,筍崗西路、泥崗西路、華富路、華強北路五叉路口,周邊有深圳市體育中心、市二醫院、富村、實驗中學等。
為了準備東京舉辦2020年夏季奧運,亞洲空氣調查局(AAS)被保留,以創建一個城市奧運場地的3D模型,并為參與該活動的組織開發安全分析工具。2億日元的項目要求AAS使用攝影測量來收集圖像并無縫操縱3D數據,包括從VIP座位的安全性到馬拉松公共道路的一切。為了捕捉現有條件并自動生成詳細的3D模型,AAS需要復雜的攝影測......
