行業數字化解決方案 直擊項目核心問題 方案成套落地
江漢某項目涉及到原藥廠遺址土方運輸處理,由于藥廠的特殊性,廠區內的廢土廢水具有一定的危害性,傳統土方測量對作業人員的身體健康可能有危害性,同時根據甲方的環保規程,必須將污染水土的挖排運輸精確到立方米,因此我們推薦客戶使用無人機傾斜攝影實景建模,在外業工作中將人員接觸污染水土的可能性降到最低,同時精確地量測土方。
傳統土方測量

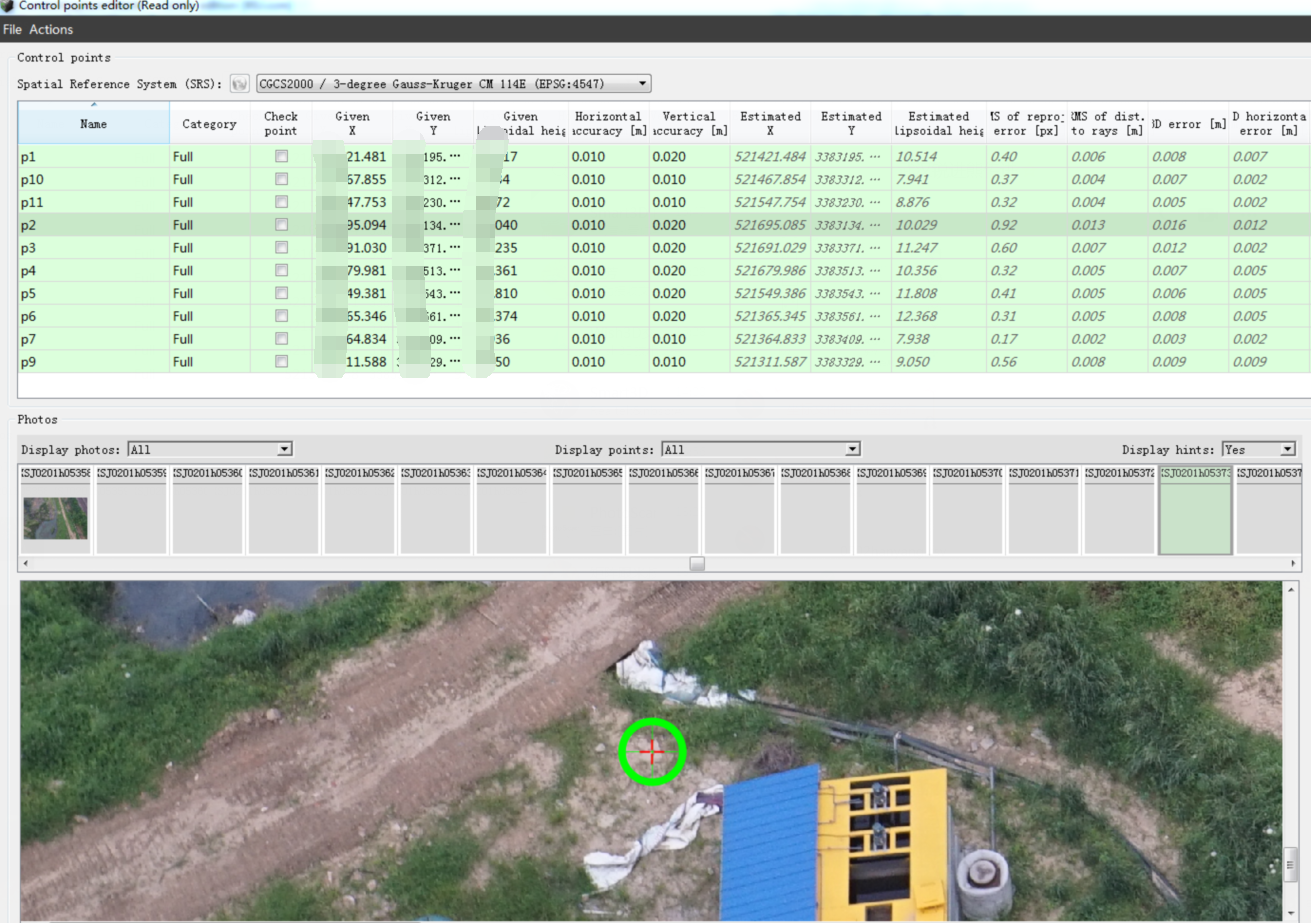

無人機傾斜攝影實景建模的實施工程中,只需要在廠區局部地區使用RTK每平方公里采集10-20個控制點,再使用無人機航拍,只需使用Bentley ContextCapture
Center結合這兩種數據,就能生產廠區三維模型,并在三維模型上測量土方。

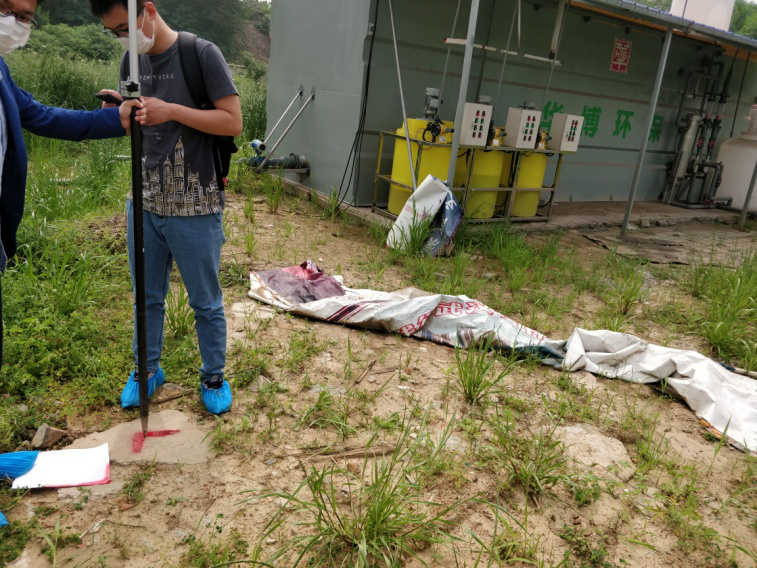

控制點采集

航拍照片示例

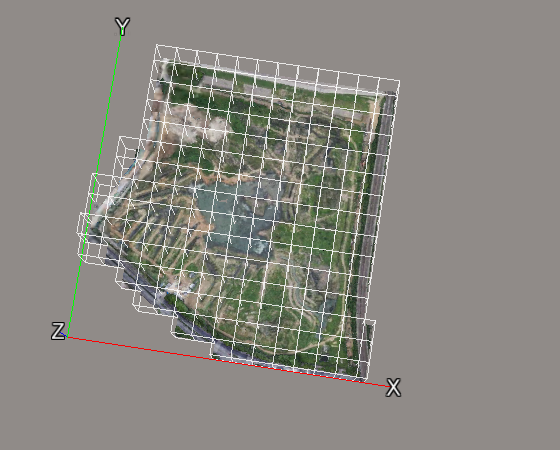

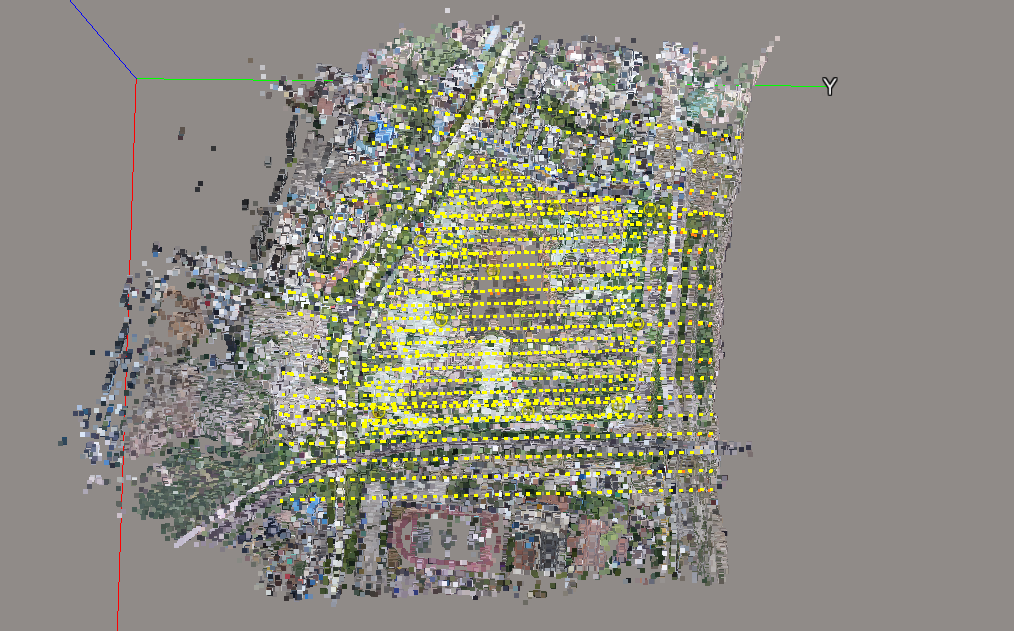

空三計算

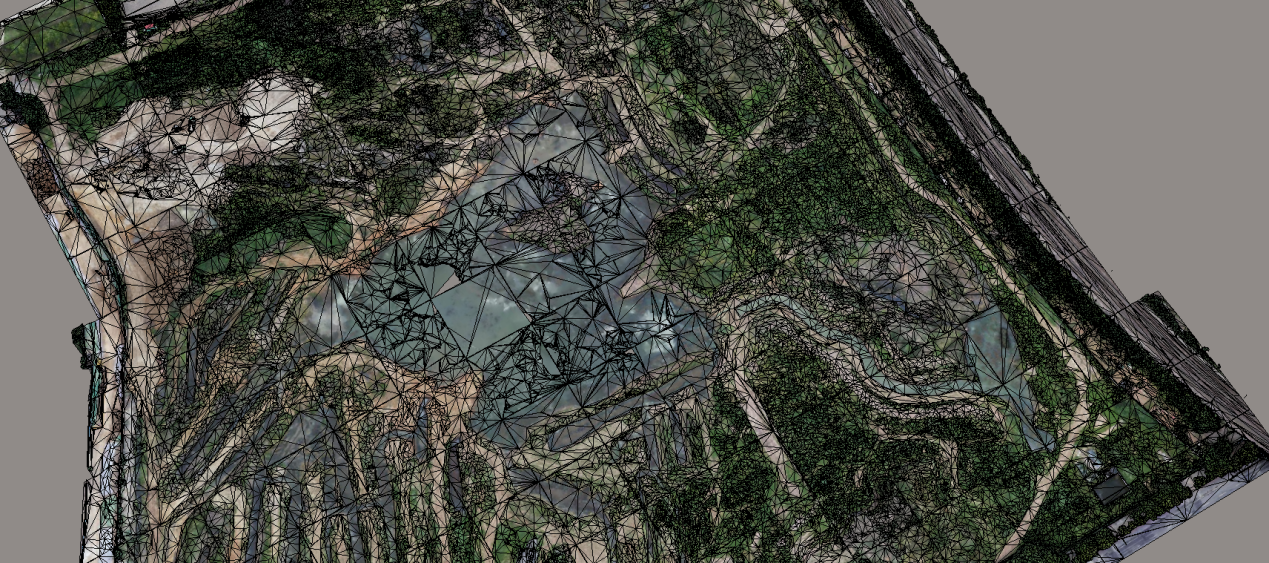

生成模型

體積測量
江漢某項目涉及到原藥廠遺址土方運輸處理,由于藥廠的特殊性,廠區內的廢土廢水具有一定的危害性,傳統土方測量對作業人員的身體健康可能有危害性,同時根據甲方的環保規程,必須將污染水土的挖排運輸精確到立方米,因此我們推薦客戶使用無人機傾斜攝影實景建模,在外業工作中將人員接觸污染水土的可能性降到最低,同時精確地量測土方。
1項目該項目為在澳大利亞懷阿拉的一個現有鐵礦石出口終端中添加一個塊礦二次篩分設備,項目團隊對可選方案的預可行性進行了研究。塊礦二次篩分設備對塊狀鐵礦石產品進行了篩選,以保證其達到出口規格。這一項目參與了BetleyMieCycleMaterialHadlig軟件的聯合開發,為Hatch提供了優先使用、測試和驗證該軟件的機會。2......
泗黎路(觀光路~黎泰路)改造工程位于深圳市龍華區觀瀾街道,為龍華大道北接東莞路段,南起于觀光路,北至規劃黎泰路。線路全長約4.1km,規劃紅線寬60m,設計速度為主線50km/h,輔道30km/h,采用城市主干道標準,項目合同工期1006天。
本視頻全長10分54秒,本視頻為匯報動畫,由我司動畫部門制作。項目為萬科星城上郡—萬科星城華府為寶安區沙井街道上興工業區城市更新的一期工程,項目位于深圳市寶安區新橋街道,距離東側廣深公路約300米 西側距離寶安大道及11號地鐵線步行時間約20分鐘。
項目介紹在南非卡勒頓維爾的金礦地下變電站部署新的變壓器之前,AgloGoldAhati進行了激光測量,以確保沿隧道運輸路線的充足間隙。該項目專門用于確定在密閉空間內運輸設備之前解決地下沖突的具有成本效益的3D解決方案。選擇激光掃描以捕獲不均勻地下表面的準確3D模型點云。結果將與軌道設計相結合,以確保變壓器設備......
