一、項目概況

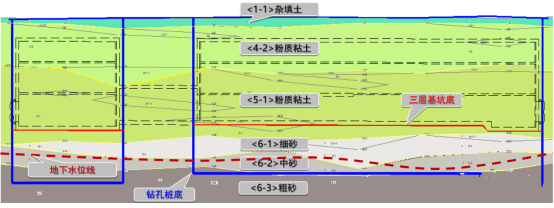

哈平路站位于哈平路與保健路交叉路口下方,是三號線、四號線兩條地鐵線路的換乘站。車站位于下圖粉質粘土層中,地下水位位于車站底板以下5m。

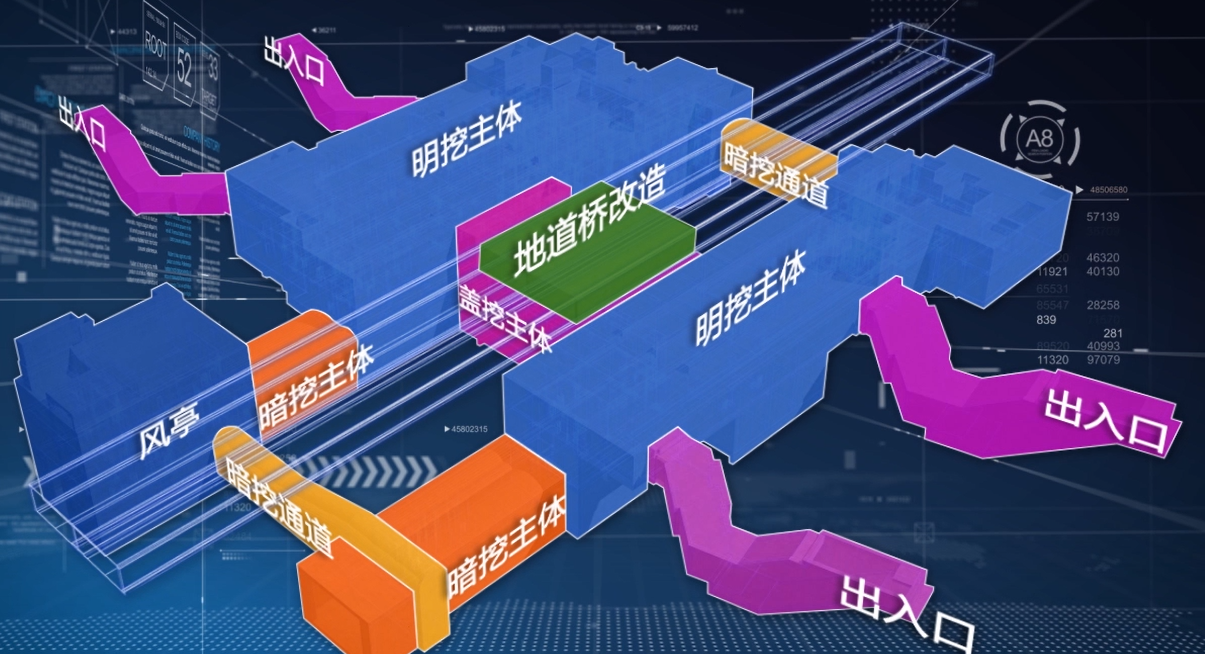

車站有13個結構,分別是:地道橋改造,2個明挖主體結構,1個蓋挖主體結構,2個暗挖主體結構,2個暗挖通道,1個風亭明挖基坑,4個出入口。
二、施工總體安排

車站分三期施工:

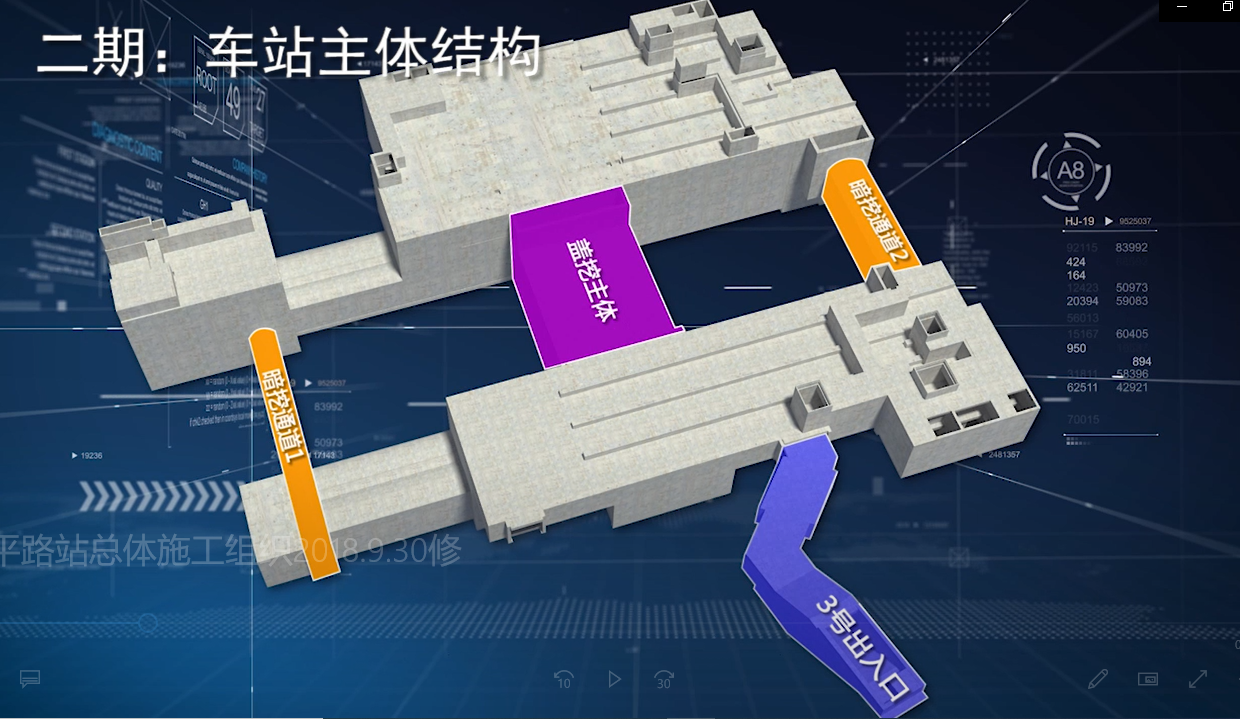

二期:車站主體結構
一期交通導改完成后,進行車站2個明挖主體、風亭、2個暗挖通道、1個蓋挖主體、及3號出入口結構施工。

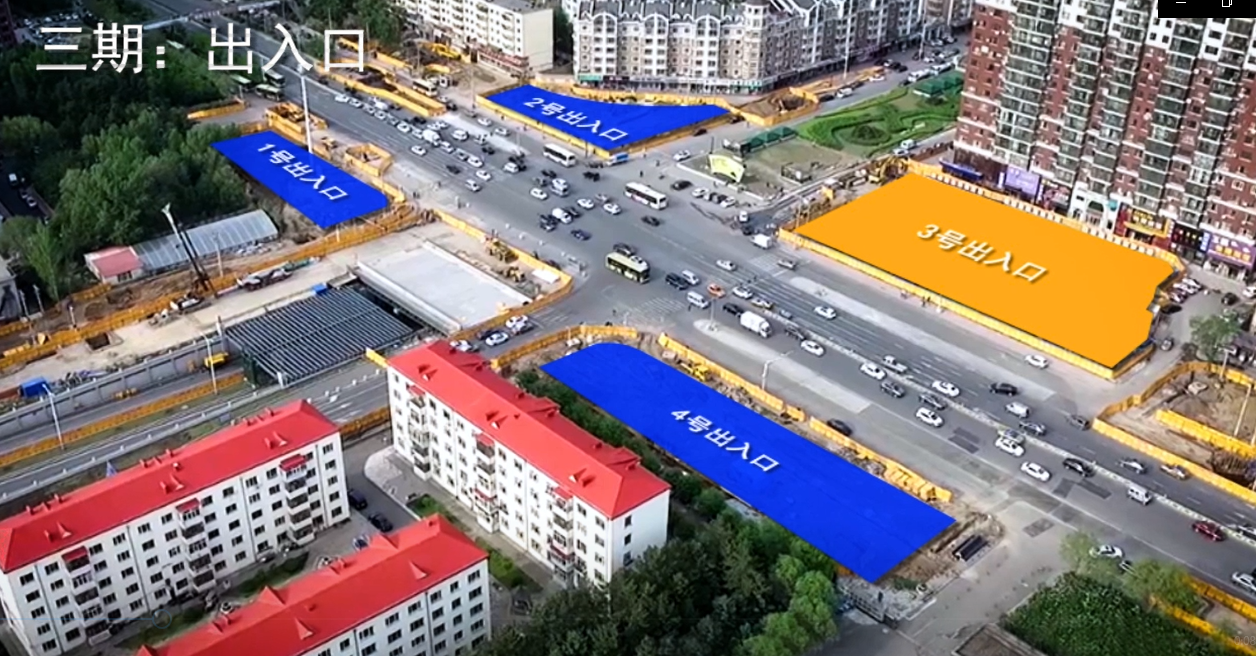

三期:出入口
施工剩余3個出入口。
三、視頻展示
視頻全長10分20秒
該動畫由廣州君和動畫部門制作,我司動畫部門擁有10多年動畫制作經驗,承接報獎動畫、投標動畫、施工進度模擬動畫、施工工藝模擬動畫、企業宣傳片等。
四、施工順序
1、首先進行地道橋改造

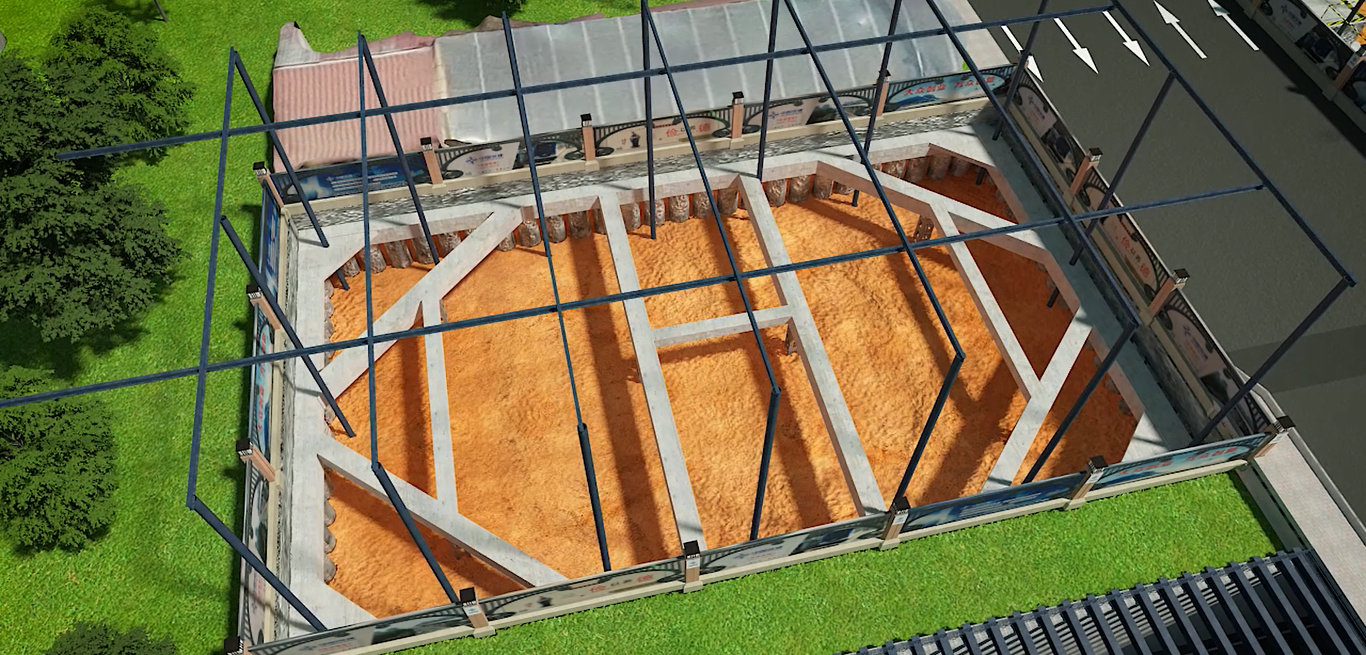

臨時封閉地道橋北側交通,施工車站蓋挖主體結構的圍護樁、臨時立柱;開挖至車站頂板底以下300mm處,施工鋼筋砼板撐(300mm)、頂板;回填素混凝土;施工新增地道橋的底板及側墻,并與既有地道橋頂板連接;回填路面,恢復北側交通。
按以上流程進行南側地道橋改造,為車站主體蓋挖換乘通道提供施工條件。

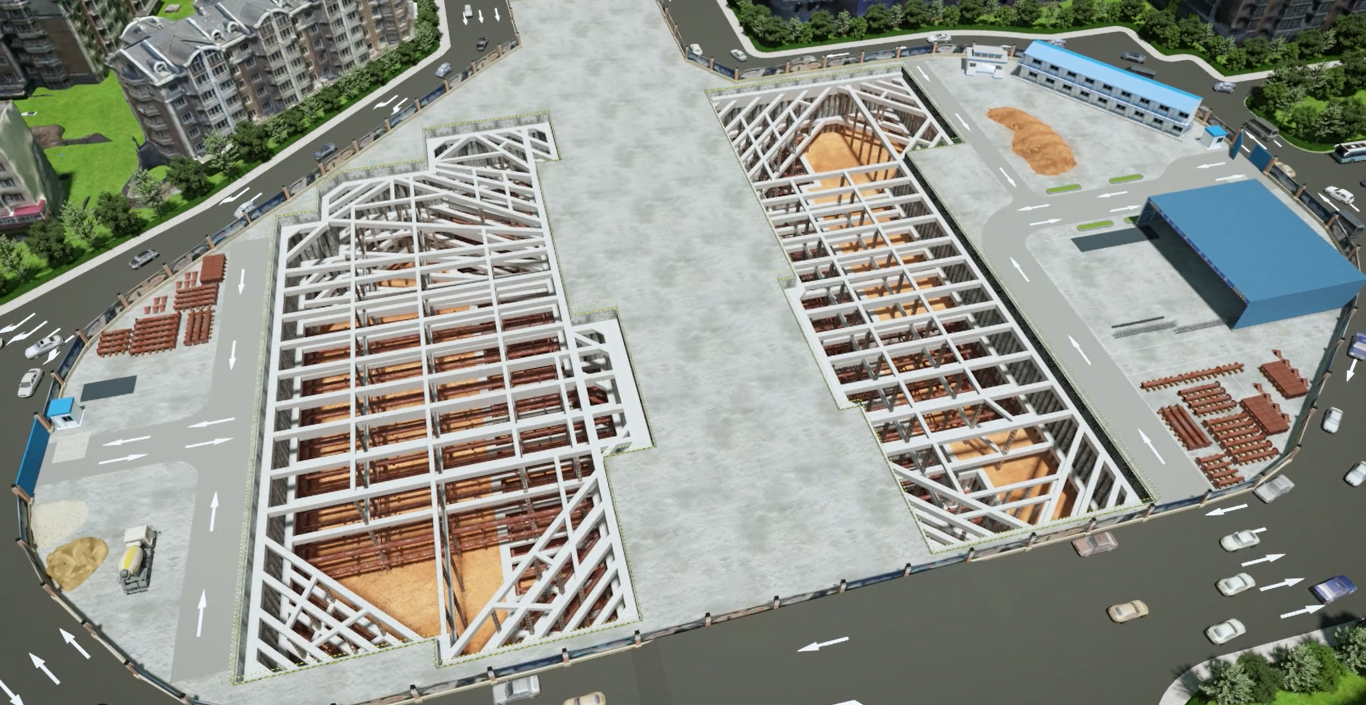

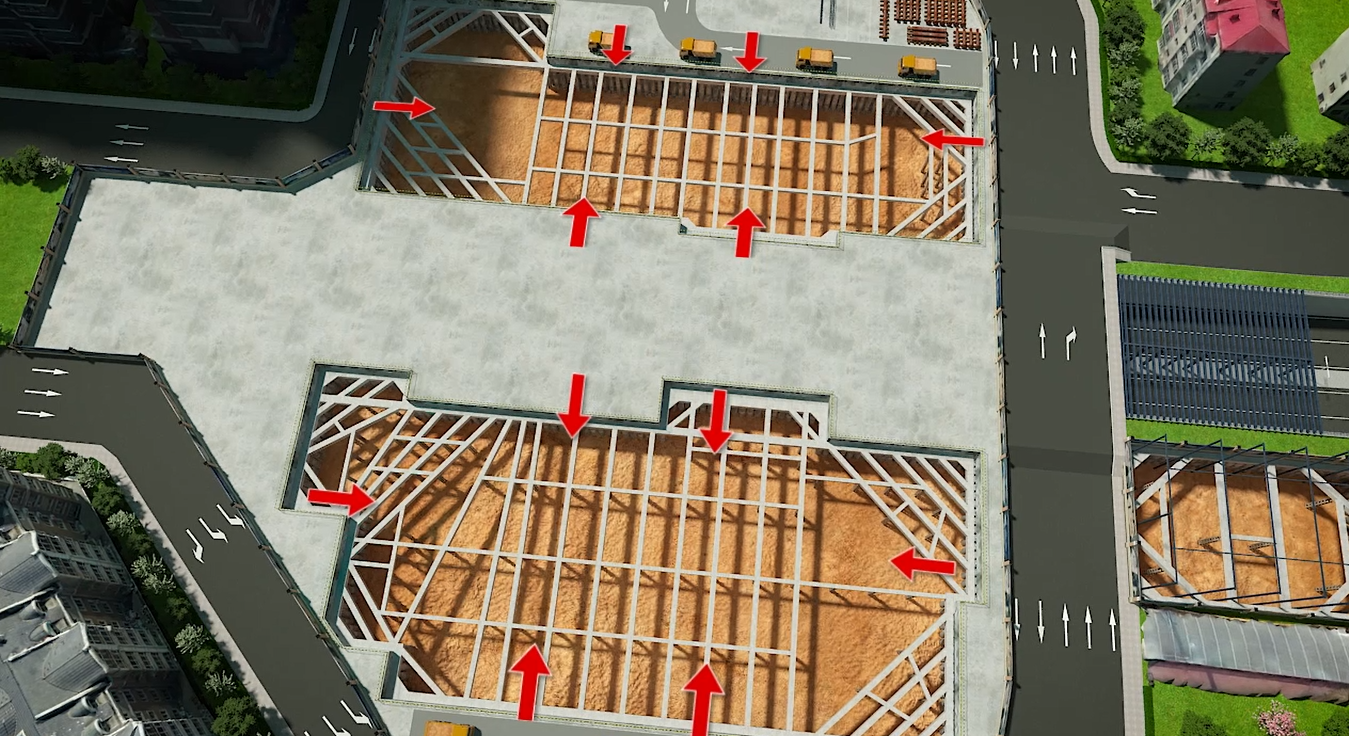

2、車站主體及風亭開挖

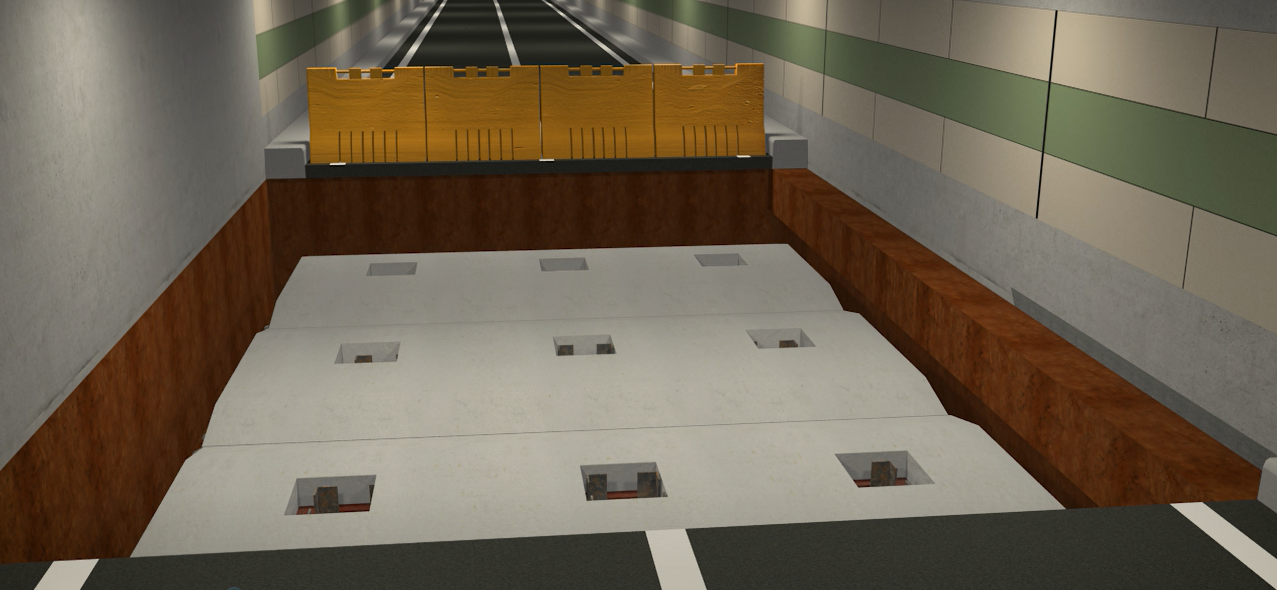

風亭及兩個車站主體基坑采用明挖順筑法施工,風亭及車站主體分為8層開挖,主體結構分為4段,共28個混凝土結構澆筑工序。
3、暗挖通道 1
風亭結構完成,由風亭向暗挖通道1進行掘進。掘進前,沿通道1拱部打入超前小導管,風亭與暗挖通道1結合部位采取密排拱架加強支護。

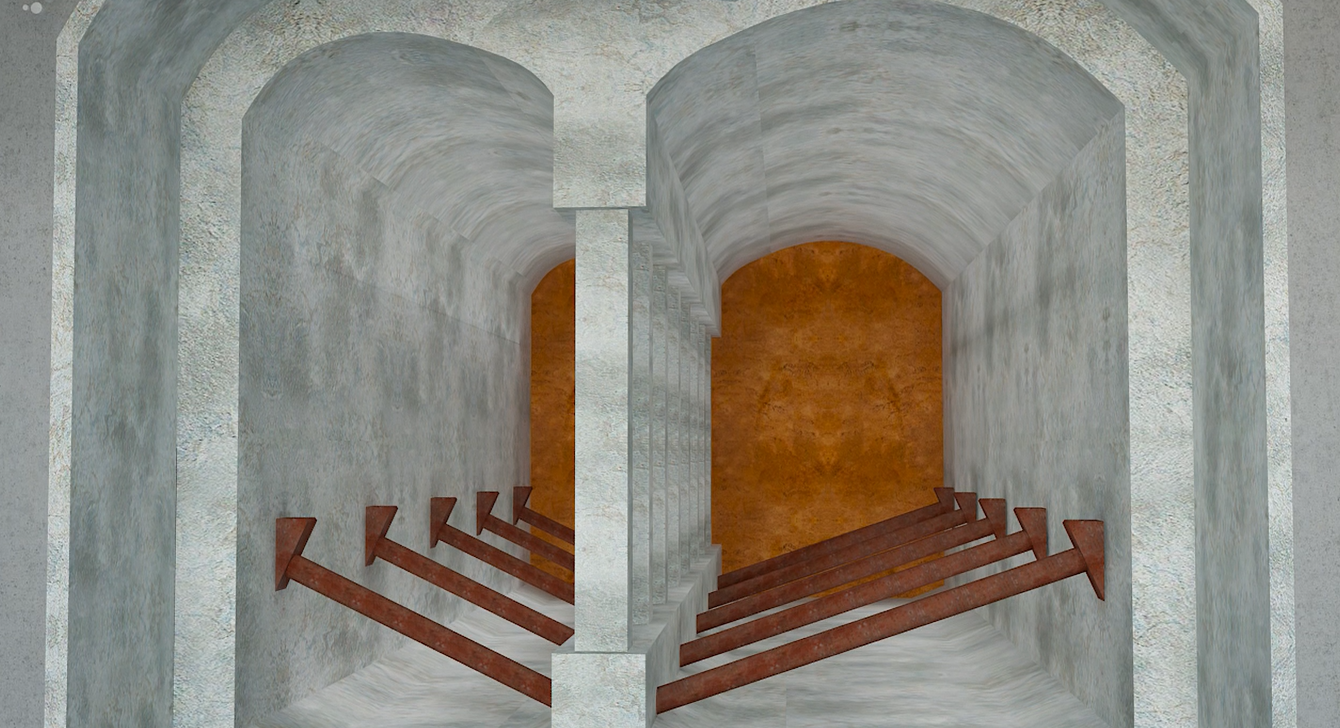

暗挖通道1采用CRD法施工,分為4個洞室,6個開挖支護、襯砌工序。
4、暗挖通道 2
車站主體明挖結構完成,由北側車站向暗挖通道2進行掘進。掘進方法同暗挖通道1。
5、暗挖主體

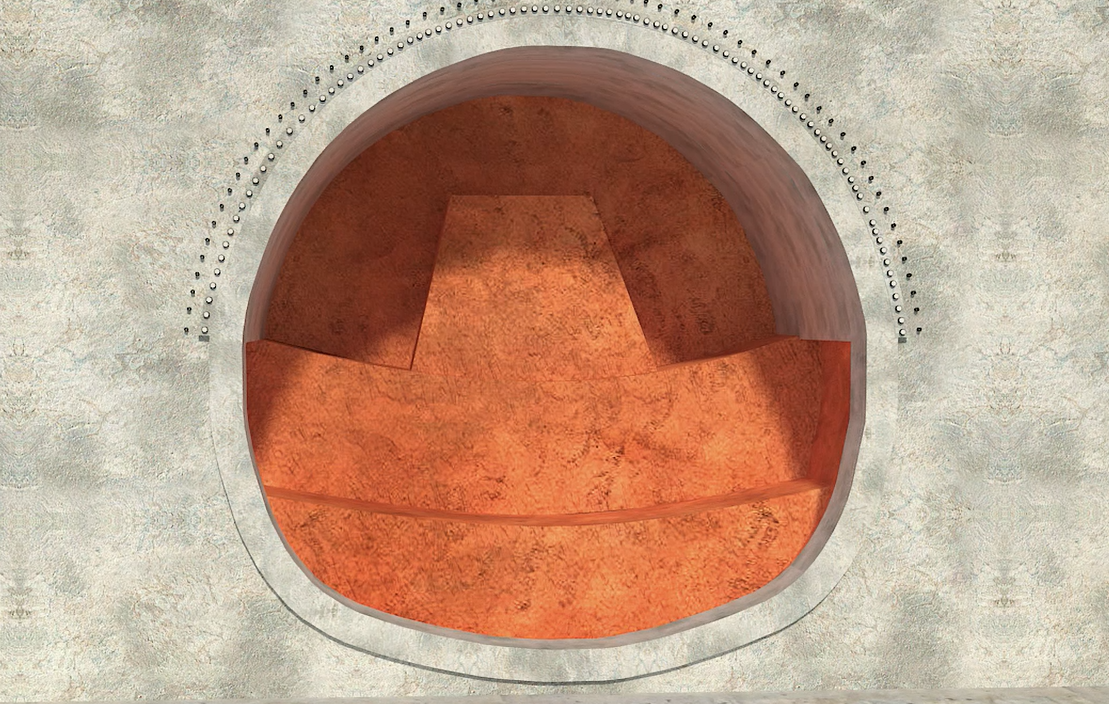

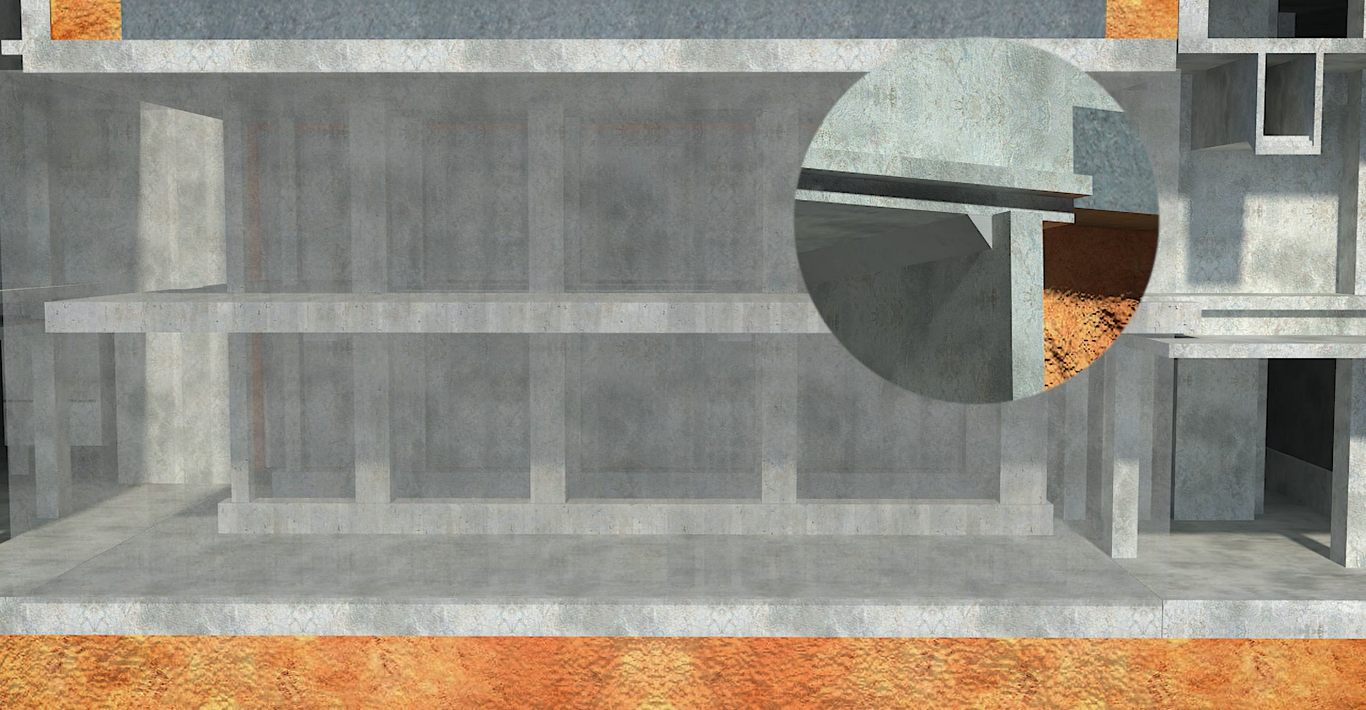

暗挖主體寬14.25m,高9.49m。西北側暗挖主體分別與風亭與車站明挖主體連接,西南側暗挖主體分別與暗挖通道1與車站明挖主體連接。經比選,暗挖主體均從車站明挖主體進行掘進,采用中洞法施工,分為7個工序:
(1)明挖主體端頭井結構完成后,在明挖主體端頭墻,沿暗挖主體拱部,施工大管棚及小導管。
(2)分上下臺階進行中導洞開挖、支護。
(3)在中導洞內澆筑底板、底縱梁。
(4)在中導洞內澆筑中柱、頂縱梁。
(5)兩側邊洞按臺階法對稱開挖、支護。
(6)分段拆除(按6m)中洞的臨時支護,施工兩側邊洞的底板。
(7)設置臨時斜撐,拆除邊洞范圍內的中洞臨時支護,澆筑邊洞側墻、拱頂。
6、換乘通道
換乘通道施工需具備兩個施工條件:一是地道橋改造為框構橋完成,蓋挖段頂板結構完成;二是車站明挖主體結構完成。換乘通道施工主要有3個步驟:
(1)以蓋挖段內的三道鋼支撐為標高,分四次破除原保健路隧道結構樁。在地道橋改造的頂板下安裝電動葫蘆,解決蓋挖段內的鋼支撐安裝,鋼筋、模板等材料運輸。
(2)以北側明挖主體出土口為通道,以蓋挖段內的三道鋼支撐為分層面,采用挖機分四層開挖。
(3)土方開挖至基底后,采用地泵分別澆筑底板、側墻、中板、側墻結構混凝土,側墻與地道橋改造的頂板結合部位采用微膨脹混凝土。

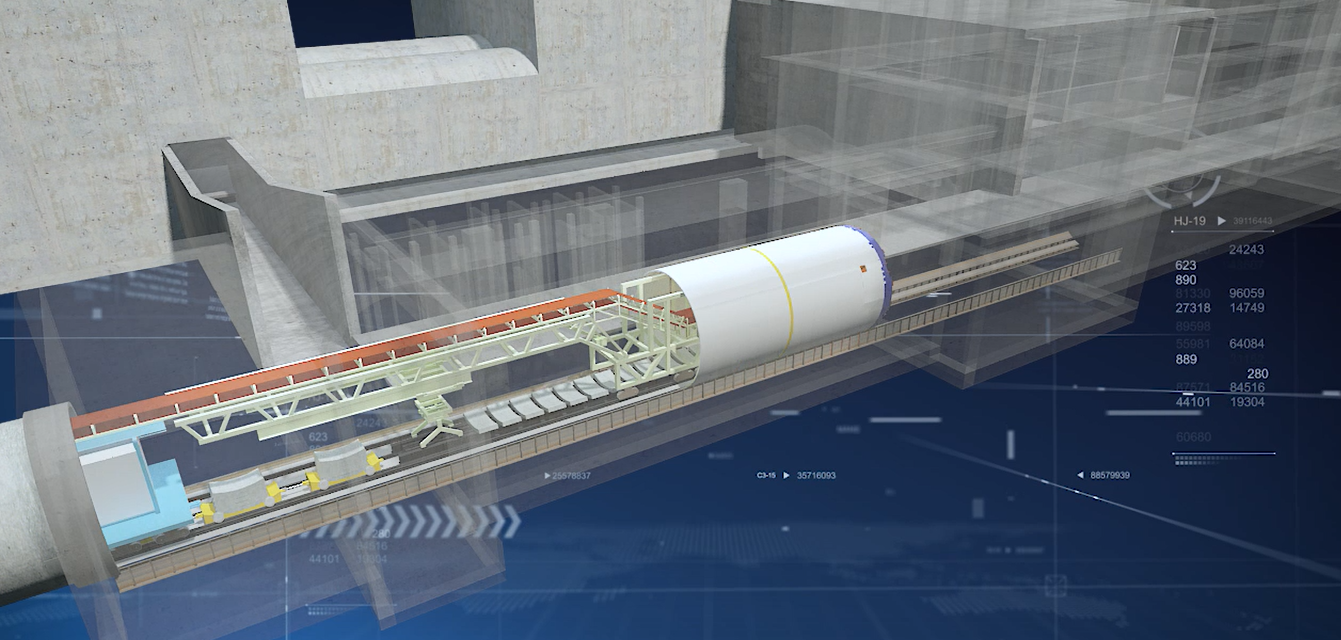

7、盾構接收
哈平路站共進行4次盾構接收,3次在車站盾構接收井內接收,征儀路至哈平路站區間右線在暗挖隧道內接收,需在暗挖主體空推,至車站盾構井內吊出。

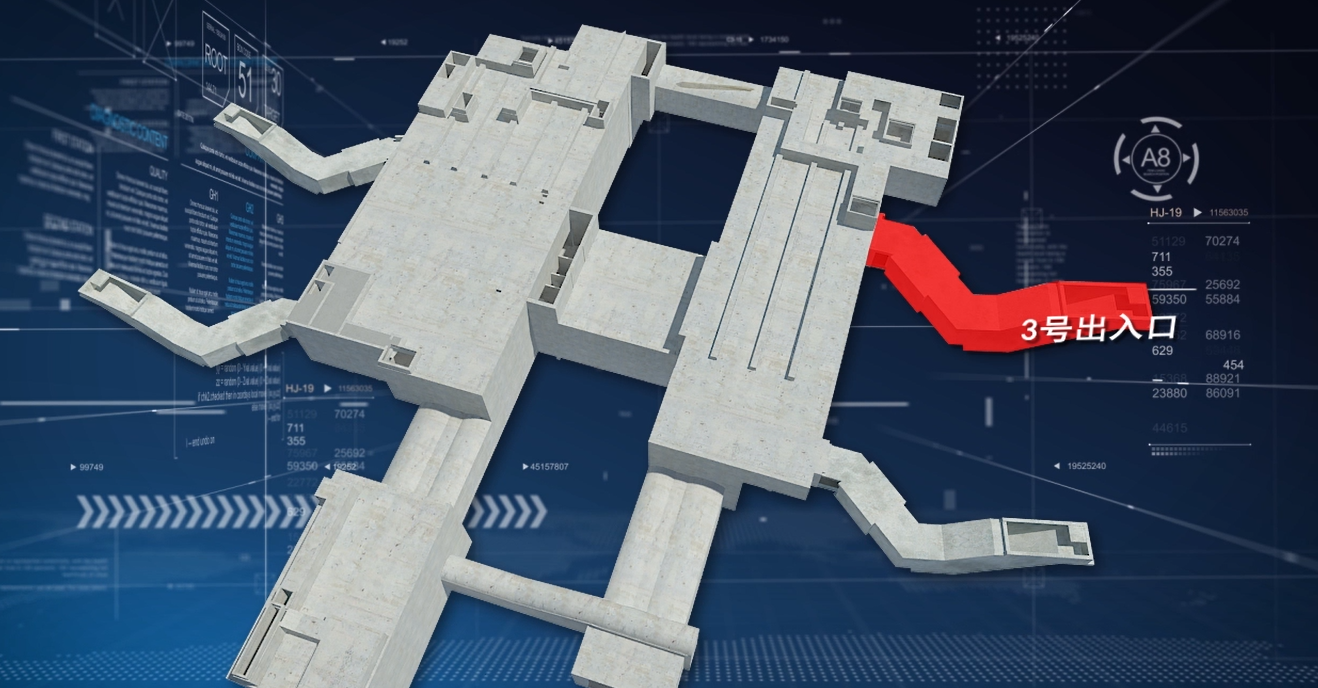

8、出入口
3號出入口優先施工,并作為機電專業單位施工通道,其他出入口在三期圍擋后施工。
五、施工風險
哈平路車站為一級風險源,施工過程中的主要風險有:

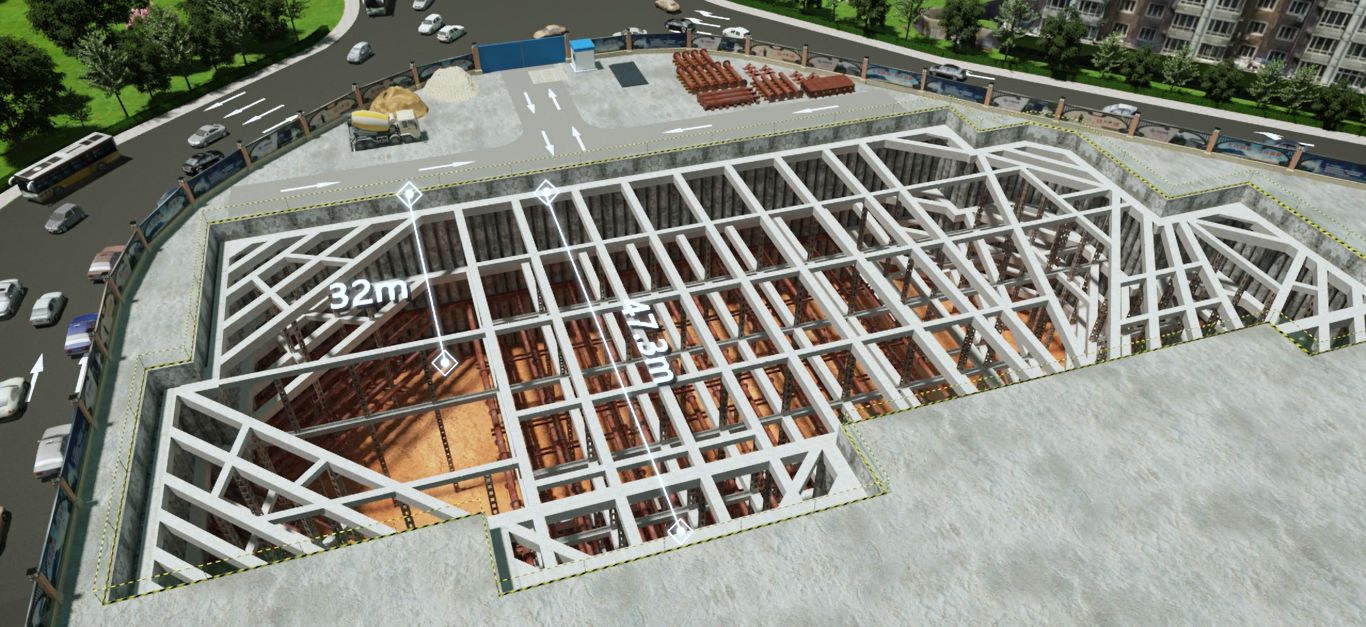

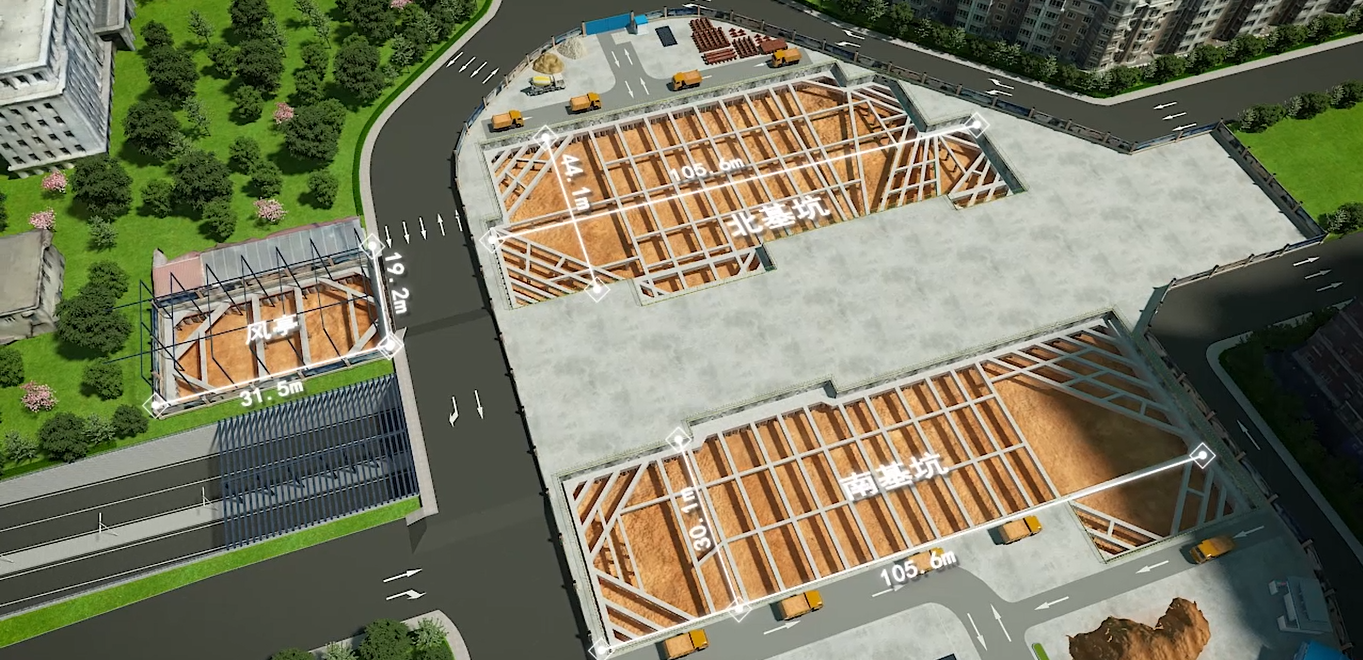

1、車站超寬、超深,深為32m,寬為47.3m,基坑開挖、支護及結構施工均為超過一定規模的危險性較大的分部分項工程。
2、車站主體施工期間,2個基坑間的土體已進行了擾動,2個基坑間的換乘通道采用蓋挖施工,須保證蓋挖通道周邊土體、上方改造后的地道橋的安全穩定。
3、地道橋由剛構橋向框構橋的轉換,風亭明挖法向暗挖通道1三臺階法的轉換,2次車站主體明挖法向西側暗挖主體中洞法的轉換,車站主體明挖法向換乘通道蓋挖法的轉換,車站主體明挖法向暗挖通道2-CRD法的轉換,以上工法轉換過程,均是重大安全事故風險。
4、暗挖隧道內進行盾構接收,接收加固段無地面施工條件,須保證洞內粘土層土體注漿加固體的質量,避免盾構接收對已完隧道結構的破壞。
5、南側深基坑臨近風車小鎮建筑,水平凈距為10.8m;主體暗挖段處下穿1.4m的高壓城市主供水鋼板管,垂直凈距3.65m;南側暗挖段下穿一處直徑1m的排水砼管,垂直凈距5.5m。以上均為環境一級風險源。
六、項目總結
哈平路站周邊環境的多重制約因素,產生大量的技術風險、質量風險,安全風險,需要哈爾濱地鐵項目的建設者們,不忘初心,牢記使命,憑借高度的責任感和先進的技術,高屋建瓴每個結構,精雕細琢每道工序,用自己的青春和汗水,筑起一座飽含智慧和奉獻的豐碑。
橫琴國際金融中心是珠澳已結構封頂的第一高樓 ,與約330米的珠海中心大廈構成珠澳CBD“雙子塔” 。其選址于十字門中央商務區金融島,緊鄰海岸線,與澳門隔水相望。
輸變電工程三維建模艾三維技術采用Bentley變電三維設計平臺,Bentley變電三維設計平臺貼合現有設計流程,綜合三維技術和數字化技術,實現變電站全專業的三維協同設計,可大幅度的提升設計質量和設計效率。主要流程圖如下圖所示。
西安雁塔路互通式立交CK0+543.75匝道橋,全橋570m,其中引橋375.5m。第1~5聯為預應力混凝土現澆箱梁,第6聯為(50+90+50)m鋼箱梁結構,其中第6聯為重點施工區域。第6聯單幅橋共計1片梁,每根預制鋼梁根據實際情況共分9個制作段,各個分段長度分別為:19.9(A制作段)+20.0(B制作段)+20.0(C制作段)+20.0(D制作段)+30.0(E制作段)+20.0(D制作段)+20.0(C制作段)+20.0(B制作段)+20.0(A制作段)
1項目日照鋼鐵控股集團7.29億元人民幣黑色冶金項目包括建設燒結廠600平方米機器,將成為中國最大的單機燒結機。該項目占地23000平方米,計劃年產冷藏燒嘴594萬噸。從基于二維模型的初步設計開始,天津中冶二十建設有限公司受到挑戰,要在短時間內完成項目。2解決方案由于涉及建筑和安裝工作的多個工程學科,Betley的3......
深圳市第三人民醫院改擴建工程項目是市重大民生項目之一,項目總投資約4.34億元,建筑面積為62537.65平方米,地下2層、地上22層,建筑高度96.6m。一層為住院大廳、放射科,二至四層為醫技各科室,五層為15間手術室(含工業化裝配式手術室一間),六層為設備層,七層為ICU重癥監護室,八至二十一層為住院病房,二十二層為教學辦公用房。
項目介紹本樓棟為純剪結構,層數位為33層,層高3米,總建筑面積1.4萬平,單體預制率位40%%%以上。結合建筑功能的需求與結構安全可靠性,將全樓結構構件拆分為預制樓板、預制墻板、預制樓梯、預制陽臺、預制空調飄板、五類構件,經混凝土用量統計,滿足土地出讓要求。裝配式建筑優勢1、提升建筑質量裝配式建筑不能簡......
