• <th id="vrxmr"><pre id="vrxmr"></pre></th>

  • <em id="vrxmr"></em><button id="vrxmr"><object id="vrxmr"></object></button>
      <dd id="vrxmr"></dd>

    1. <em id="vrxmr"></em>
      18122393143
      聚焦行業熱點資訊  走在新基建建設前沿
      隧道施工項目初期準備工作(上)

      聚焦行業熱點資訊 走在新基建建設前沿

      首頁 > 資訊中心 > 隧道BIM

      隧道施工項目初期準備工作(上)

      2019/11/26

      隧道項目進場初期,從哪些方面著手快速解讀隧道工程的前期要點并進行控制和編制施工組織設計是每一個隧道技術人員面對的問題,通過對圖紙的審核并結合實地勘測、考察而制定切實可行的施工方案,對隧道施工的整體控制起著至關重要的作用,本文從隧道施工進場后如何制定施工組織設計及進行前期準備工作進行了概括性論述。

      隧道施工項目初期準備工作(上)

      現場調查及施工方案編制

      開工前現場調查與施工方案編制

      開工前現場調查與施工方案編制

      隧道開工前,施工技術負責人應組織人員編制和校核設計文件,并充分了解以下要點:

      1、隧道線路設計方案的選定經過。

      2、隧道與所在區段的總平面、縱斷面設計的關系。

      3、設計的勘測資料,如地形、地貌、工程地質、水文地質的測繪、氣象、鉆探、測量資料,要求齊全,必要時進行勘查核對。了解對隧道有影響的水源的保護措施,以及隧道穿過復雜煤層、溶洞、斷層、坍體等不良地質和流砂、流泥、涌水等不良地段是否將造成施工極端困難。

      4、隧道進出口的設計位置是否恰當。洞門和洞身的襯砌類型、式樣,以及輔助坑道的類型和位置是否適應現場實際條件。洞口仰坡邊的穩定程度是否能保證施工和運營的安全。

      隧道施工項目初期準備工作(上)

      5、設計的施工方法和有關技術措施,是否符合實際。

      6、洞門與洞口地段其他各項工程的相互關系。

      7、洞口排水系統和排水方式的安排是否妥善。

      8、通過調查研究,根據隧道長度、斷面、埋深和工期要求,結合勞力、施工技術水平與機械設備、能源、交通、物資等情況綜合考慮,選擇合理施工方案,編制實施性施工組織設計,其內容應簡明扼要,主要有施工方法、施工場地布置、施工進度安排(包括施工準備工作)、工程數量、人員配備、材料(包括大堆材料)、機具設備、電力、運輸和通信線路等需要量以及有關安全、質量、技術、節約等措施;若對以上各項有改善意見,及時提請變更設計。

      施工場地規劃

      繪制總布置圖

      隧道施工項目初期準備工作(上)

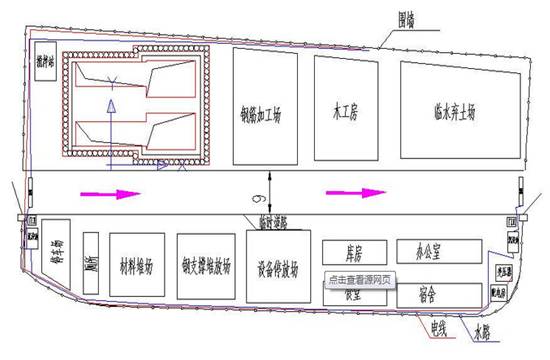

      施工場地,要在施工調查的基礎上合理規劃,給文明施工、安全生產創造條件。要繪制“總布置圖”,向現場單位、部門交待清楚,共同執行,其內容包括:

      (1) 軌道運輸的卸渣線、編組線、牽出線和各種作業線的布置;

      (2)運輸道路、場內道路和其他運輸設施的位置;

      (3) 風、水、電力、照明、通訊、管線與設施位置;

      (4)大型機具組裝、停放位置;

      (5)機具加工維修,木工、混凝土拌合等附屬設施廠地;

      (6)大堆料堆放場地與水泥庫房位置;

      (7)生產、辦公、生活等房屋與設施位置;

      (8) 卸渣場位置和范圍等。

      施工現場總體要求

      (1)洞口邊設置工程概況揭示牌、施工平面布置圖、形象進度牌、責任劃分牌、隧道施工工序作業狀態圖、隧道正斷面圖、隧道施工安全措施牌,安全用電管理制度、安全標準及保證措施、質量標準及保證措施、環境保護與文明施工措施牌等各一塊

      (2) 在洞口掛有“入洞必須戴安全帽”、“當心觸電”、“注意安全”、“穿好防護靴”、“嚴禁明火”、“嚴禁汽油車入內”等 警示標志;

      (3) 距離隧道口20-30m(結合地形可適當放寬)處設置三級沉淀池;

      (4) 隧道內照明、通風、排水設施及性能良好,交通運輸道路平整無堵塞,施工使用的各類機械管理有序、規范;

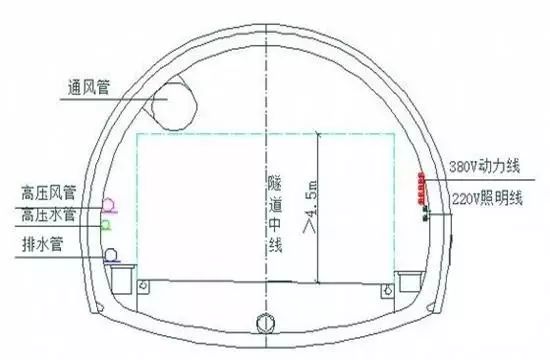

      (5) 洞內動力線、照明線、高壓風管、通風管、水管等各種管線布局合理,順直成線,設有保護措施、不漏電;

      隧道施工項目初期準備工作(上)

      (6)洞內配電箱安裝漏電保護器,設有“有電,危險”等警告牌(規格尺寸0.4m30.4m);

      (7)高壓風管、通風管和水管接頭牢固、結實、可靠,不漏風、不漏水,不侵限;

      (8) 進入洞內的所有人員必須戴安全帽,負責開挖、噴錨的施工人員按要求穿戴勞動安全防護用品;

      (9) 洞內通信聯絡暢通,設有專職安全員,佩戴安全員袖標巡視,主要負責洞口、掌子面;安全員熟知安全措施并落實職責,有每日安全檢查情況的詳細記錄;

      (10) 爆破施工有設計,有審批,爆破過程防護安全體系和措施有保障;

      (11) 施工按照設計和安全操作規程進行,隧道開挖得到及時支護、襯砌,搭設的腳手架平穩、牢固、安全可靠;

      (12) 施工現場備有充足的應急物資,如型鋼、方木、圓木、鋼管、鋼筋等。

      洞口區域施工統籌安排

      洞門各項工程,應結合洞外場地與相鄰工程統籌安排及早完成。地形、地質不利者,宜在冬季、雨季前做好,以利洞口穩定和正洞施工安全。當洞口可能性出現滑坡、斜面崩坍、地表下沉、偏壓、地基承載力不足、開挖工作面坍塌、涌水等危險時,應及時分別采取針對性的注漿加錨固與抗滑樁,從地表加固圍巖和地表排水洞內排水、墻部打樁、超前鋼管、開挖工作面錨噴、初期支護閉合、加固底部圍巖、護坡、鋼架支撐下部墊板等措施,防止險情擴大發生重大“封口”事故,造成嚴重后果。

      隧道施工項目初期準備工作(上)

      有關具體問題處理原則如下:

      洞口近處的橋梁墩臺、涵洞、下擋等工程,要考慮到隧道棄渣的需要及早完成。

      當發現洞口處有坍方、泥石流、落石等威脅以及邊坡、仰坡過高時,可提出改變設計意見,如“早進晚出”延長洞口,設置明洞或增加支護工程。

      洞口坡頂天溝、洞門排截水溝、路塹排水溝,要及早完成,并構成排水體系,以防因排水不當造成坍塌。嚴寒地區、洞內向外的排水溝,應具有防寒的冬季排水性能(如保暖暗溝)。

      刷仰坡、邊坡,要自上而下,一次挖成,并隨時處理危石與隱患,護砌工程也要緊跟完成,盡量縮小開挖暴露面。地質條件差時,應采取措施,如放緩坡度、護砌、噴錨支護,做抗滑樁、降水;對傾斜巖層或層理結合差與軟硬巖石層,要防止切斷巖腳引起坍滑。

      洞口土石方工程,不要采用大爆破施工。洞門圬工工程應盡早安排施工,施工完畢應及時對排水系統和仰坡防護進行再處理。

      洞門工程施工人身安全的重點是:

      ① 高處作業預防墜落;凡是在垂直高度大于2m,或在大于1:1的坡面上垂直高度大于3m處作業者,都必須佩戴安全帶、安全繩,并拴在堅固的基樁上,并不得多人系在同一根繩上;若是工作量較大砌體等,則應搭設工作平臺,安裝欄桿,掛安全網。

      ② 使用索道運輸料具,其索道必須經主管工程師設計、檢驗認可,并制訂管理制度,確保不斷繩、不倒架、不墜物、不傷人、機。

      ③ 通往山上的人行道路,其寬度應不小于0.7m,當坡度大于25°時,應作成臺階狀,并設單側欄桿扶手。

      ④ 嚴禁雙重作業。


      相關閱讀
      邊坡巖土設計分析_隧道巖土設計分析

      邊坡巖土設計分析_隧道巖土設計分析

      邊坡,隧道巖土設計分析,對甲方年度戰略的巖土項目進行巖土設計優化,在甲方確定了巖土施工供應商后,根據具體項目的情況,對供應商施工單位的設計方案進行優化,審核。保證甲方投資得到最大限度的節約,避免供應商的設計過于保守,減少巖土工程施工造價,節約材料,能源。用專業的技術人員保證方案的合...

      BIM技術在城市隧道工程中的應用

      BIM技術在城市隧道工程中的應用

      BIM可以在滿足工程項目三維協同設計過程中產生的各類信息:如三維模型、圖紙、合同、文檔等進行集中管理的基礎上, 為工程項目團隊提供一個信息交流和協同工作的環境。

      • 服務熱線

        18122393143

      • 總部地址

        廣州市越秀區沿江中路298號中區6樓自編609房

      • 郵箱

        junhecs@i3vsoft.com

      • QQ
      • 微博
      • 微信
      廣州君和信息技術有限公司版權所有
      亚洲Aⅴ天堂Aⅴ天堂无码,中文字幕Av永久无码专区,最新无码黄色网站,久久国产Av无码一区二区
