裝配式預制構件準備、場地布置、運輸、裝卸及堆放等各環節要點
預制構件準備
項目部有關負責人應將PC構件需求計劃及運輸事宜與構件廠家協商好。
例如如:需求計劃、裝車順序、車載數量,吊裝進度計劃、裝車所需時間、從構件廠到施工現場所需時間、到貨時間、PC構件重量應滿足吊裝施工要求等。
預制構件運輸
PC構件在運輸前應考察路線的路況、是否限行、限高、限重,再制定運輸方案,方案內容包括運輸時間、次序、線路、車體平衡、構件尺寸和載重要求、堆放場地、堆放支墊及成品保護固定措施等。
PC構件運輸過程中,車上應設有專用架,且有可靠穩定構件措施,車輛行駛每隔一段路程下車檢查緊固構件措施的情況,如發現移位、傾斜、變形、捆扎和防滑墊塊松動時,要及時進行加固處理。

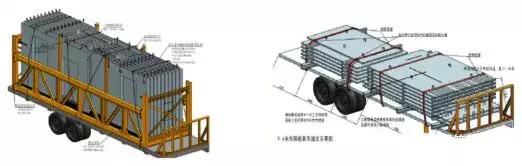

構件豎立和平疊安裝示意圖
控制要點:
1 預制構件混凝土強度達到設計強度時方可運輸;
2 運輸前應安全技術交底;
3 運輸構件車輛應滿足構件尺寸和載重要求,大型貨運汽車裝載構件高度從地面起不準超過4m,寬度不得超出車廂,長度不準超出車身;
4 施工現場內運輸嚴禁掉頭,宜設置循環線路;
5 運輸跨度長的構件時應考慮設置水平支架;
6 構件與鏈索接觸部位和構件邊角部位應采用柔性支墊保護、支撐牢固,不得有松動;
7 預制墻板可采用豎立方式運輸,疊合樓板、預制陽臺板、預制樓梯可采用平層疊放方式運輸。
場地布置
施工運輸道路布置應平整堅實,少坑洼,以防止車輛搖晃時引致構件碰撞、扭曲和變形,滿足PC構件運輸車輛通行的要求。

施工現場預制構件堆放區場地應整平壓實,不積水,設置排水措施。構件堆放應按規格、類型、所用部位、吊裝順序分別設置,堆放場地布置應能滿足構件堆放數量以及塔吊吊運半徑范圍,以免預制構件吊裝時相互影響同時避免構件二次吊運,堆垛之間宜設置通道。
吊點示意圖
控制要點:
1 預制構件堆放區應與其他工種作業區之間隔離設置防護欄桿,盡量避免吊裝過程中在其他工種工作區內經過,影響其他工種正常工作。
2 設置警示牌及標識牌,提醒非吊裝作業人員嚴禁入內,與其他工種保持安全作業距離。
預制構件裝卸
裝卸位置應在塔吊吊運半徑范圍內,周邊不應有障礙物,并應有滿足預制構件周轉使用的場地。
控制要點:
1 預制陽臺板、空調板等預制構件吊裝至安裝位置后,需設置水平抗滑移的連接措施,必要時與現澆部位的梁板構件附加必要的焊接連接;
2 陽臺板、空調板安裝時應根據圖紙尺寸確定挑出長度,陽臺板、空調板的外邊緣應與已施工完成層陽臺板、空調板外邊緣在同一直線上;
3 預制陽臺板、空調板外側須有安全可靠的臨邊防護措施,確保預制陽臺板、空調板上部施工人員操作安全
預制構件堆放
預制構件的堆放應考慮便于吊升及吊升后的就位,應做好構件堆放的布置圖,以便一次吊升就位,減少起重設備負荷開行。

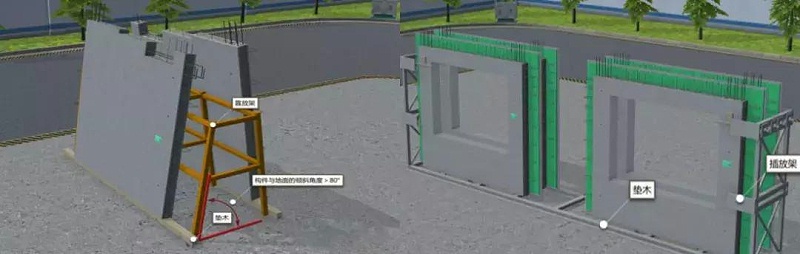

預制墻板豎立靠放、豎立插放示意圖

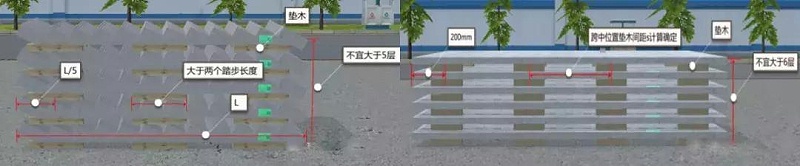

預制樓梯、疊合樓板平放示意圖
控制要點:
1 構件應按吊運及安裝次序順號堆放,并有適當通道,防止越堆吊運;
2 預制墻板堆放采用豎立插放或靠放,架體應有足夠的剛度,并且安放墊木穩固,防止傾倒或下沉,損壞構件面層;
3 預制樓梯、疊合板采用水平疊放,一般不大于六層為宜,層與層之間應以墊木隔開穩固,各層墊木的位置應在吊點處,上下層墊木必須在一條垂直線上;
4 構件堆垛時,吊環向上,標志向外;
5 預制構件與地面傾斜角度>80°堆放;
6 雨季應注意防止地面軟化下沉而造成構件折裂破壞,應做好成品保護。
艾三維技術信息技術有限公司專注BIM咨詢|軟件出售|BIM平臺研發、建模出圖|BIM培訓||工程動畫
咨詢熱線:4000333136 微信:18122393143點擊申請試用 正版 Bentley 裝配式預制構件
我國裝配式建筑的發展,要追溯到2015年。2015年起,我國裝配式建筑政策密集出臺:2015年8月,《工業化建筑評價標準》出臺,提出2016年,在全國全面推廣裝配式建筑,推動裝配式建筑取得突破性進展;
裝配式建筑是指把傳統建造方式中的大量現場作業工作轉移到工廠進行,在工廠加工制作好建筑用構件和配件(如樓板、墻板、樓梯、陽臺等),運輸到建筑施工現場,通過可靠的連接方式在現場裝配安裝而成的建筑。
