裝配式建筑結構施工
一、結構施工的一般規定
1.裝配式結構施工前應制定施工組織設計、施工方案;施工組織設計的內容應符合現行國家標準《建筑工程施工組織設計規范》的規定;施工方案的內容應包括構件安裝及節點施工方案、構件安裝的質量管理及安全措施等。
2.裝配式 結構的后澆混凝土部位在澆筑前應進行隱蔽工程驗收。驗收項目應包括下列內容:
1)鋼筋的牌號、規格、數量、位置、間距等;
2)縱向受力鋼筋的連接方式、接頭位置、接頭數量、接頭面積百分率、搭接長度等;
3)縱向受力鋼筋的錨固方式及長度;
4)箍筋、橫向鋼筋的牌號、規格、數量、位置、間距,箍筋彎鉤的彎折角度及平直段長度;
5)預埋件的規格、數量、位置;
6)混凝土粗糙面的質量,鍵槽的規格、數量、位置;
7)預留管線、線盒等的規格、數量、位置及固定措施。
3.預制構件、安裝用材料及配件等應符合設計要求及國家現行有關標準的規定。
4.吊裝用吊具應按國家現行有關標準的規定進行設計、驗算或試驗檢驗。吊具應根據預制構件形狀、尺寸及重量等參數進行配置,吊索水平夾角不宜小于60°,且不應小于45o;對尺寸較大或形狀復雜的預制構件,宜采用有分配梁或分配桁架的吊具。
5.鋼筋套筒灌漿前,應在現場模擬構件連接接頭的灌漿方式,每種規格鋼筋應制作不少于三個套筒灌漿連接接頭,進行灌注質量以及接頭抗拉強度的檢驗;經檢驗合格后,方可進行灌漿作業。
6.在裝配式結構的施工全過程中,應采取防止預制構件及預制構件上的建筑附件、預埋件、預埋吊件等損傷或污染的保護措施。
7.未經設計允許不得對預制構件進行切割、開洞。
8. 裝配式結構施工過程中應采取安全措施,并應符合行業現行標準《建筑施工高處作業安全技術規范》、《建筑機械使用安全技術規程》和《施工現場臨時用電安全技術規范》等的有關規定。
二、安裝準備
1.應合理規劃構件運輸通道和臨時堆放場地,并應采取成品堆放保護措施。
2. 安裝施工前,應核對已施工完成結構的混凝土強度、外觀質量、尺寸偏差等符合國家現行標準《混凝土結構工程施工規范和本規程的有關規定,并應核對預制構件的混凝土強度及預制構件和配件的型號、規格、數量等符合設計及要求
3.安裝施工前,應進行測量放線、設置構件安裝定位標志。
4.安裝施工前,應復核構件裝配位置、節點連接構造及臨時支撐方案等。
5.安裝施工前,應檢查復核吊裝設備及吊具處于安全操作狀態。
6.安裝施工前,應核實現場環境、天氣、道路狀況等滿足吊裝施工要求。
7.裝配式結構施工前,宜選擇有代表性的單元進行預制構件試安裝,并應根據試安裝結果及時調整完善施工方案和施工工藝。
三、安裝與連接

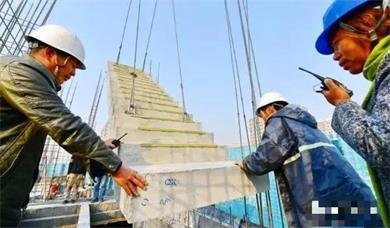

1.預制構件吊裝就位后,應及時校準并采取臨時固定措施。
2.采用鋼筋套筒灌漿連接、鋼筋漿錨搭接連接的預制構件就位前,應檢查下列內容:
1)套筒、預留孔的規格、位置、數量和深度;
1)被連接鋼筋的規格、數量、位置和長度。
當套筒、預留孔內有雜物時,應清理干凈;當連接鋼筋傾斜時,應進行校直。連接鋼筋偏離套筒或孔洞中心線不宜超過5mm。
3.墻、柱構件的安裝應符合下列要求:
1)構件安裝前,應清潔結合面;
2)構件底部應設置可調整接縫厚度和底部標高的墊塊;
3)鋼筋套筒灌漿連接接頭、鋼筋漿錨搭接連接接頭灌漿前,應對接縫周圍進行封堵;
4)多層預制剪力墻底部采用座漿材料時,其厚度不宜大于20mm。
4.鋼筋套筒灌漿連接接頭、鋼筋漿錨搭接連接接頭的灌漿應符合節點連接施工方案的要求,并應符合下列要求:
1)灌漿施工時,環境溫度不應低于5℃;當連接部位養護溫度低于10℃時,應采取加熱保溫措施。
2)灌漿操作全過程應有專職檢驗人員負責旁站監督并及時形成施工質量檢查記錄。
3)應按產品使用說明書的要求計量灌漿料和水的用量,并攪拌均勻;每次拌制的灌漿料拌合物應進行流動度的檢測,且其流動度應滿足本規程的規定。
4)灌漿作業應采用壓漿法從下口灌注,當漿料從上口流出后應及時封堵。
5)灌漿料拌合物應 在制備后30min內用完。
5.焊接或螺栓連接的施 工應符合國家現行標準《鋼筋焊接及驗收規程》、《鋼結構焊接規范》、《鋼結構工程施工規范》和《鋼結構工程施工質量驗收規范》的有關要求。
采用焊接連接時,應采取防止因連續施焊引起的連接部位混凝土開裂的措施。
6.鋼筋機械連接的施工應符合現行行業標準《鋼筋機械連接技術規程》的有關要求。
7.后澆混凝土的施工應符合下列要求:
1)預制構件結合面疏松部分的混凝土應剔除并清理干凈;
2)模板應保證后澆混凝土部分形狀、尺寸和位置準確,并應防止漏漿;
3)在澆筑混凝土前應灑水潤濕結合面,混凝土應振搗密實;
4)同一配合比的混凝土,每工作班且建筑面積不超過1000m2應制作一組標準養護試件,同一樓層應制作不少于3組標準養護試件。
8.構件連接部位后澆混凝土及灌漿料的強度達到設計要求后,方可拆除臨時固定措施。
9.受彎疊合構件的裝配施工應符合下列要求:
1)應根據設計要求或施工方案設置臨時支撐;
2)施工荷載宜均勻布置,并不應超過設計要求;
3)在混凝土澆筑前,應按設計要求檢查結合面的粗糙度及預制構件的外露鋼筋;
4)疊合構件應在后澆混凝土強度達到設計要求后,方可拆除臨時支撐。
10.安裝預制受彎構件時,端部的擱置長度應符合設計要求,端部與支承構件之間應座漿或設置支承墊塊,座漿或支承墊塊厚度不宜大于20mm。
11.外掛墻板的連接節點及接縫構造應符合設計要求;墻板安裝完成后,應及時移除臨時支承支座、墻板接縫內的傳力墊塊。
12.外墻板接縫防水施工應符合下列要求:
1)防水施工前,應將墻板接縫的側面內腔清理干凈;
2)應按設計要求填塞背襯材料;
3) 密封材料嵌填應飽滿、密實、均勻、順直、表面平滑,其厚度應符合設計要求。
|裝配式 軟件推薦——點擊申請試用
現在建筑上鋼筋無處不在,大工地上都有專業的設計計算人員。要想對自己的房屋了解清楚,那了解鋼筋重量的計算問題是其中之一?,F在艾三維為您講解鋼筋重量是怎末計算的。鋼筋=每米鋼筋重量X鋼筋下料長度(單位m)。所以我們只要計算出每米鋼筋重量和鋼筋下料長度就可以了。
本次內容來自艾三維為鐵建相關單位提供的內部培訓。培訓內容主要是3DEXPERIENCE2017xCATIA在鐵路行業設計的基礎模塊和鐵路設計DEMO講解。培訓對象是CATIA零基礎或有CATIAV5基礎的路橋隧軌的工程人員,培訓目標一是通過基礎模塊的培訓,達到對CATIA基礎功能的熟練掌握,二是通過DEMO的學習,了解CATIA在...
