      先張法預應力施工工藝流程

      2021/01/19
      先張法預應力的施工程序:制作張拉臺座及底模—鋼筋制安—預應力制安及張拉—模板安裝——澆筑混凝土—混凝土養護—放張。先張法生產構件可采用長線臺座法,一般臺座長度在50~150m之間,或在鋼模中機組流水法生產構件。先張法生產構件,涉及到臺座、張拉機具和夾具及先張法張拉工藝。

      1

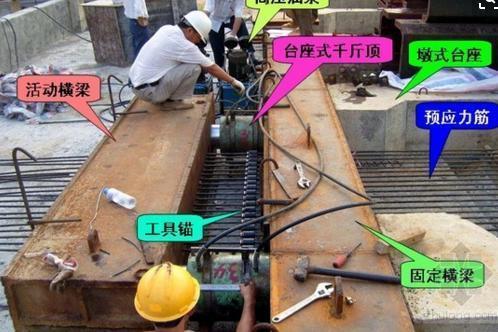

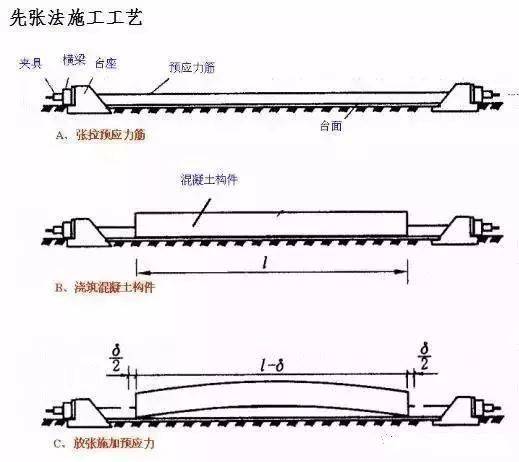

      先張法預應力混凝土構件在臺座上生產時,其工藝流程一般如下圖所示。

      2



      預應力混凝土先張法工藝的特點:

      預應力筋在澆筑混凝土前張拉,預應力的傳遞依靠預應力筋與混凝土之間的粘結力,為了獲得良好質量的構件,在整個生產過程中,除確?;炷临|量以外,還必須確保預應力筋與混凝土之間的良好粘結,使預應力混凝土構件獲得符合設計要求的預應力值。

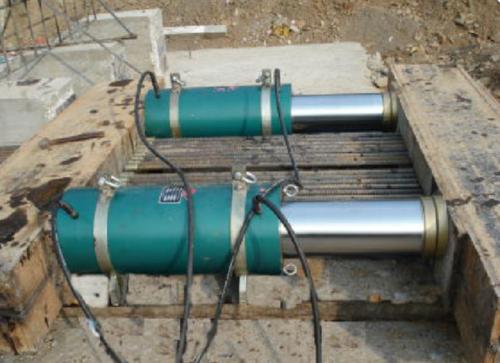

      3


      對于碳素鋼絲因其強度很高,且表面光滑,它與混凝土粘結力較差。因此,必要時可采取刻痕和壓波措施,以提高鋼絲與混凝土的粘結力。壓波一般分局部壓波和全部壓波兩種,施工經驗認為波長取39mm,波高取1.5~2.0mm比較合適。

      為了便于脫模,在鋪放預應力筋前,在臺面及模板上應先刷隔離劑,但應采取措施,防止隔離劑污損預應力筋,影響粘結。

      先張法預應力筋放張條件:

      待砼強度達到設計規定數值(一般不小于砼標準強度的75%)后。

      先張法預應力筋放張順序:

      (1)軸心受壓構件應同時放張。

      (2)偏心受壓構件先同時放張應力小的區域,再同時放張應力大的區域。

      (3)若不能同時放張,分階段對稱交錯放張。

      相關閱讀
      《公路工程監理工程師職業標準(征求意見稿)》公開征求意見

      《公路工程監理工程師職業標準(征求意見稿)》公開征求意見

      各有關單位:根據《中華人民共和國職業分類大典(2015年版)》《交通運輸部2020年職業資格工作要點》,結合公路建設實際,我中心組織編制了《公路工程監理工程師職業標準(征求意見稿)》?,F向社會公開征求意見,請于11月6日前反饋我中心?!豆饭こ瘫O理工程師職業標準(征求意見稿)》可從交通運輸部...

      BIM Planbar 裝配式建筑BIM解決方案

      BIM Planbar 裝配式建筑BIM解決方案

      Nemetschek Planbar是建筑工業化設計高品質的綜合解決方案,Planbar軟件中包含建筑、工程、預制等模塊,其廣泛應用于簡單標準化到復雜專業化的預制件深化設計,為預制件自動化生產提供準確的數據。Nemetschek Planbar 軟件的功能優勢,高效性:2D/3D同平臺工作

      • 服務熱線

        18122393143

      • 總部地址

        廣州市越秀區沿江中路298號中區6樓自編609房

      • 郵箱

        junhecs@i3vsoft.com

      • QQ
      • 微博
      • 微信
      廣州君和信息技術有限公司版權所有
      亚洲Aⅴ天堂Aⅴ天堂无码,中文字幕Av永久无码专区,最新无码黄色网站,久久国产Av无码一区二区
