      通俗易懂的鋼筋的下料長度計算入門教程

      2019/10/08

      一、直線鋼筋下料長度=構件長度-保護層厚度+彎鉤增加長度

      二、彎起鋼筋下料長度=直段長度+斜段長度-量度差值(彎曲調整值)+彎鉤增加長度。

      注意:度量差值=鋼筋的外包尺長度減去鋼筋的中軸線的長度

      鋼筋在彎曲時:外側會變長,而內側會變短,但軸線尺寸不變。(所以最外側的尺寸和中軸線的尺寸就會有一個差值,這個差值就是度量差值,或者叫做彎曲調整值)

      通俗易懂的鋼筋的下料長度計算入門教程

      若鋼筋需要搭接時,還需加上鋼筋的搭接長度。

      通俗易懂的鋼筋的下料長度計算入門教程

      (注意: 要區分開彎曲和彎鉤)

      彎曲:是不帶彎鉤的,只是鋼筋變曲折而已,例如:彎曲45° 90°

      彎鉤:就是帶彎鉤啦。

      三、箍筋下料長度=箍筋周長+箍筋調整值(分抗震和非抗震,帶彎鉤和不帶彎鉤 )

      箍筋的周長=(a-2c+2d)*2+(b-2c+2d)*2 (這個公式你也可以自己合并下下)

      合并后的公式為:(a+b-4c+4d)*2 也就是:梁的周長-8c+8d=箍筋的周長

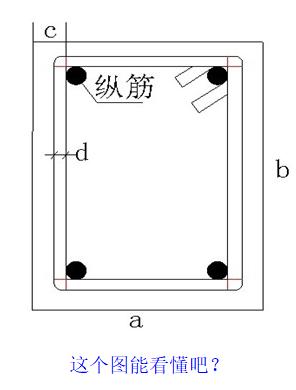

      通俗易懂的鋼筋的下料長度計算入門教程

      (以梁為例)則其中:a為梁寬 b為梁高 c為保護層厚度 d為箍筋的直徑

      鋼筋保護層厚度是指,受力主筋外邊緣到混凝土表面距離。

      箍筋調整值(抗震和非抗震的不同、外包尺寸減去軸線尺寸的差值就是箍筋調整值)

      通俗易懂的鋼筋的下料長度計算入門教程

      通俗易懂的鋼筋的下料長度計算入門教程

      通俗易懂的鋼筋的下料長度計算入門教程

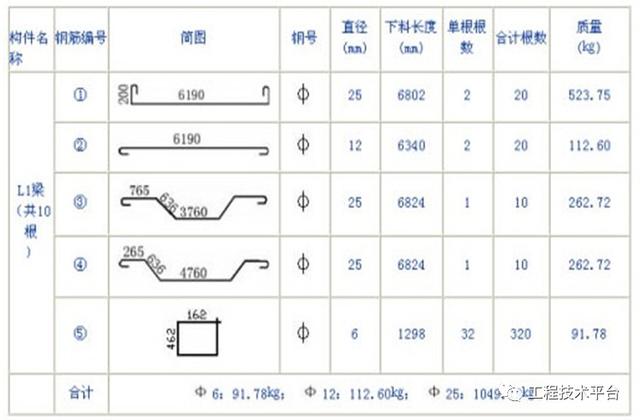

      見上圖:(計算時一定要注意單位哈。。。單位是MM,但是在換算成重量的時候,單位要先換算成為M后,才能計算重量不然要錯哦)

      1 號的鋼筋下料長度為:

      200*2+6190+2*6.25*25-2*2*25=6802MM

      再說詳細點:200*2+6190(這個是直線段的長度)

      6.25*25(這個就是6.25d。。。也就是那兩個半圓彎鉤的長度)

      2*2*25(這個是彎曲了兩個90°角所產生的度量差值,彎曲一個90°度量差值是2d。。。 彎曲2個的話自然就2*2d,d=25mm ),度量差值是要減去的。

      以此類推你算第二個吧。。。。相信你沒問題咯。

      通俗易懂的鋼筋的下料長度計算入門教程

      3號的鋼筋下料長度為:

      2*6.25d+(765+636)*2+3760-4*0.5d=6824MM

      為什么減去4*0.5d呢?

      因為鋼筋彎曲了4次,每次彎曲的角度是45°,而每彎曲一個45°的度量差值是0.5d,所以4次就是 4*0.5d 明白了吧。

      舉個算箍筋的例:

      例:某抗震框架梁截面尺寸為b*h=250mm*500mm, 梁內箍筋配筋為A6@150,梁保護層厚度為25mm ,求一根箍筋的下料長度。

      解:根據公式:D=2*(b-2c+2d)+2*(h-2c+2d)+調整值

      或者根據公式:D=2*(b+h)-8c+8d+調整值

      即:D=2*(250+500)-8*25+8*6+110=1458mm

      式中110是調整值,查表即可(是抗震的哦)

      裝配式建筑  解決方案

      |裝配式建筑軟件推薦——點擊申請試用

      Planbar建筑工業4.0BIM軟件

      Planbar在市政橋梁方向的應

      艾三維技術,用心服務上千家客戶,專為客戶提供bentley軟件,建筑用的bim軟件等正版BIM軟件出售。
      BIM軟件免費公開課,bim技術微信交流群,bim學習資料領取請添加微信:18122393143

      bim技術微信交流群

      相關閱讀
      裝配式建筑預制構件深化設計的內容

      裝配式建筑預制構件深化設計的內容

      1、 構件深化設計的階段劃分(1)方案階段依據結構及建筑方案圖進行預制構件深化方案,提供其配套的當地或國家級的裝配率計算資料,以備審查。(2)預制構件深化設計階段依據建筑物全套施工圖進行預制構件深化拆分圖設計,并復核其配套的當地或國家級的裝配率計算資料。

      BIM+裝配式+EPC,建筑業的未來

      BIM+裝配式+EPC,建筑業的未來

      BIM技術協同和集成的理念與裝配式建筑一體化建造的思路高度融合,特別是在EPC工程總承包管理模式下,基于BIM的裝配式建筑信息化應用的作用和優勢越顯突出……本文將根據當前BIM技術的發展狀況及其優勢,結合裝配式建筑的系統性特征,在EPC工程總承包模式下,分析BIM技術在裝配式建筑一體化建造全過程中...

      • 服務熱線

        18122393143

      • 總部地址

        廣州市越秀區沿江中路298號中區6樓自編609房

      • 郵箱

        junhecs@i3vsoft.com

      • QQ
      • 微博
      • 微信
      廣州君和信息技術有限公司版權所有
      亚洲Aⅴ天堂Aⅴ天堂无码,中文字幕Av永久无码专区,最新无码黄色网站,久久国产Av无码一区二区
